Анализ проекта Rail Baltic: Хроника предсказуемого фиаско
Масштабный инфраструктурный проект Rail Baltic, который изначально должен был соединить страны Балтии с общеевропейской железнодорожной сетью к 2026 году, столкнулся с серьезными системными проблемами. На сегодняшний день реализация инициативы характеризуется срывом графиков, беспрецедентным раздуванием бюджета и вынужденным переходом к упрощенному варианту строительства. Профессор макроэкономики Таллиннского технического университета Карстен Штер в своем аналитическом материале подробно разбирает, почему этот мегапроект оказался на траектории прогнозируемого провала.

Карикатура: Veiko Vihurilt / Facebook
Читайте также: Стоимость постройки эстонского отрезка Rail Baltic увеличилась до 1,8 млрд евро
Железнодорожная магистраль Rail Baltic в последнее время фигурирует в новостных сводках преимущественно в негативном контексте. Глобальная концепция, призванная интегрировать транспортную систему региона в европейское пространство, на практике демонстрирует паралич политического управления и острый дефицит свежих идей. История этого проекта сложна и насыщена техническими подробностями: маршрут должен брать начало в Таллине, проходить через Ригу и Каунас, а затем соединяться с польскими железными дорогами. Ключевая особенность линии заключается в использовании стандартной европейской колеи и создании скоростной двухпутной трассы без пересечений на одном уровне, что должно обеспечить безопасность и бесперебойность движения поездов из Таллина в Варшаву или Берлин.
Экономическая динамика и бюджетный кризис
Процесс планирования магистрали сопровождался многочисленными экспертизами и отчетами международных консалтинговых групп. Еще в 2007 году предварительные исследования указывали на потенциальную выгоду проекта для стран Балтии и Европейского союза. Основные договоренности были достигнуты в 2011 году, а к 2017 году парламенты трех государств ратифицировали межправительственное соглашение. На тот момент оценочная стоимость составляла 5,8 миллиарда евро, что уже тогда существенно превышало первичные расчеты. Однако текущая ситуация выглядит гораздо тревожнее: из-за технических сложностей, разногласий по маршруту и медленного прогресса в Латвии проект был официально разделен на два этапа.
Согласно актуализированным планам, реализация первой фазы намечена на 2030 год, но с существенными упрощениями. Вместо полноценной двухпутной магистрали на значительном протяжении трассы останется лишь один путь, будет возведено меньше мостов и виадуков, а оснащение вокзалов сократят. Стоимость этого урезанного варианта оценивается в 15,3 миллиарда евро. Полное же завершение проекта со вторым путем и всей необходимой инфраструктурой вряд ли произойдет раньше 2035 года, а итоговый бюджет оценивается уже в 23,6 миллиарда евро. Европейская счетная палата подчеркивает, что даже эта сумма является крайне неопределенной и, вероятнее всего, продолжит расти. Для понимания масштаба: 23,6 миллиарда евро — это сумма, в два раза превышающая годовые расходы правительства Эстонии на социальную сферу, здравоохранение, оборону и инфраструктуру вместе взятые.
Позиция экспертов и теория мегапроектов
В рамках экспертного анализа Карстен Штер опирается на выводы Бента Фливбьерга, профессора Оксфордского университета и ведущего мирового специалиста по управлению крупными объектами. Согласно его исследованиям, Rail Baltic не является исключением, а лишь пополняет длинный список проблемных мегапроектов, таких как Евротоннель под Ла-Маншем или финский ядерный реактор Олкилуото. Мировая практика показывает, что лишь один процент мегапроектов завершается в срок, в рамках бюджета и с обещанным результатом. Провалы подобных инициатив объясняются двумя фундаментальными причинами: предвзятым оптимизмом и стратегическим искажением данных.
Мнения аналитиков и международная экспертиза:
Специалисты сходятся во мнении, что проектировщики и политики часто становятся жертвами искреннего, но чрезмерного оптимизма, который заставляет игнорировать потенциальные риски ради блестящих перспектив. Однако существует и более серьезная проблема — сознательное занижение затрат и завышение выгод на ранних стадиях для получения одобрения. Мегапроекты уникальны по своей сложности; они включают технологии, которые ранее не применялись в таких масштабах, и вовлекают слишком много сторон с противоречивыми интересами. Опыт строительства скоростной железной дороги HS2 в Великобритании подтверждает: попытки сократить расходы на ходу часто приводят к задержкам, но не дают реальной экономии.
Демографические и логистические сомнения
Существуют обоснованные опасения относительно востребованности Rail Baltic после завершения строительства. Эффективность скоростных дорог напрямую зависит от плотности населения, которая в странах Балтии остается низкой. Более того, прогнозы показывают, что население региона может сократиться с текущих 6,2 миллиона до 4,3 миллиона человек к 2100 году. Возникает закономерный вопрос: наберется ли достаточное количество пассажиров для заполнения поездов? Грузоперевозки также вызывают скепсис, поскольку производственные секторы Эстонии и Латвии не генерируют огромных объемов физических товаров. В условиях цифровой экономики, где основным экспортным продуктом является программный код, потребность в дорогостоящих железнодорожных мощностях для бизнеса не столь очевидна. Использование пути в военных целях также сопряжено с рисками, так как железные дороги крайне уязвимы в случае прямых конфликтов.
Пути выхода из кризиса
К началу 2026 года Rail Baltic де-факто признается проектом с серьезными дефектами планирования. Правительства стран Балтии и руководство Евросоюза оказались в ловушке: строительство уже ведется на многих участках, и отказаться от него психологически и политически крайне сложно. Карстен Штер предлагает следовать рекомендациям Бента Фливбьерга: привлечь к оценке независимые внешние стороны, не имеющие отношения к проекту, чтобы избежать конфликта интересов. Необходимо организовать широкое общественное обсуждение с участием парламентов, университетов и гражданского общества. Только честный анализ и признание ошибок могут привести к решениям, которые либо спасут проект путем радикальной реорганизации, либо позволят своевременно принять решение о полном отказе от него, чтобы прекратить бессмысленную трату бюджетных средств.

Скриншот: Facebook

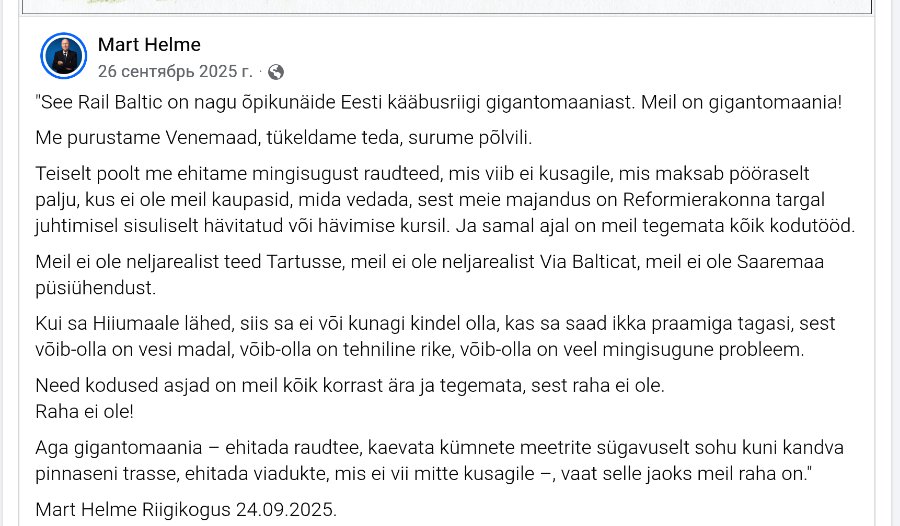

Перевод речи политика в Рийгикогу:
«Этот Rail Baltic — как хрестоматийный пример гигантомании эстонского карликового государства. У нас гигантомания!
Мы сокрушаем Россию, расчленяем её, ставим на колени.
С другой стороны, мы строим какую-то железную дорогу, которая ведет в никуда, которая стоит безумно дорого, где у нас нет товаров, которые можно было бы возить, потому что наша экономика под мудрым руководством Партии реформ по существу уничтожена или находится на курсе на уничтожение. И в то же время у нас не сделаны все домашние работы.
У нас нет четырехполосной дороги до Тарту, у нас нет четырехполосной Via Baltica, у нас нет постоянного сообщения с Сааремаа.
Когда ты едешь на Хийумаа, ты никогда не можешь быть уверен, сможешь ли ты вернуться на пароме, потому что, может быть, вода низкая, может быть, техническая неисправность, может быть, еще какая-то проблема.
Эти домашние дела у нас все в беспорядке и не сделаны, потому что денег нет.
Денег нет!
А гигантомания — строить железную дорогу, копать трассы в болоте на глубину в десятки метров до несущего грунта, строить виадуки, которые никуда не ведут, — вот на это у нас деньги есть».









Комментарии 15
